Технология укладки покрытия из резиновой крошки

Содержание:

Бесшовное покрытие из резиновой крошки разрушается не из-за одной «плохой пропорции». Пузыри возникают при контакте влагоотверждаемого полиуретанового связующего с водой или конденсатом, выкрашивание — при недостаточном количестве клеевых мостиков и плохом смешении, отслоение — при слабом или загрязнённом основании, а заметные швы — когда соседние замесы укладывают с большим временным разрывом.

Надёжная технология строится как последовательность контрольных точек: приёмка основания, измерение условий, подготовка материалов, грунтование по системе, дозирование по массе, однородное смешение, укладка в пределах жизнеспособности и защита до отверждения. Ни один качественный клей не компенсирует пропущенный этап.

Что входит в систему покрытия

Для холодной укладки применяют резиновую или каучуковую крошку, однокомпонентное полиуретановое связующее, при необходимости пигмент и совместимый грунт. Конкретные материалы должны быть испытаны вместе.

КомпонентЕго задачаЧто контролировать
Крошкаформирует упругий минерально-полимерный каркас покрытияфракцию, чистоту, сухость, отсутствие корда и металла
КДРКсвязывает гранулы и сцепляет слой с основаниемпартию, температуру, расход, жизнеспособность
Пигментокрашивает чёрную крошку, если предусмотрено рецептуройсовместимость, дозу, равномерность, цвет после отверждения
Грунтулучшает контакт с подготовленным основаниемназначение для бетона или асфальта, расход, межслойное окно
Основаниевоспринимает эксплуатационную нагрузкупрочность, сухость, ровность, уклон, отсутствие загрязнений

Если проект двухслойный, нижний и верхний слои считаются двумя рецептурами. У них могут различаться крошка, толщина, связующее и время нанесения. Общая толщина не даёт права смешивать нормы.

Шаг 1. Принять основание

Покрытие повторяет дефекты основания. До начала работ проверяют прочность, ровность, уклоны, водоотвод, трещины и загрязнения. Бетон или асфальт должны быть стабильными и не разрушаться под механической очисткой.

Основание бракуют или ремонтируют, если обнаружены:

  • отслаивающийся цементный слой, пыль или слабая стяжка;
  • масло, битумные пятна, краска, моющие средства;
  • активные трещины и разрушенные кромки;
  • вода в понижениях или отсутствие проектного отвода;
  • конденсат, иней или влажные зоны;
  • перепады, которые невозможно компенсировать проектной толщиной;
  • свежее основание без подтверждённой готовности к покрытию.

Локальная лужа клея не укрепляет слабый бетон. Если верхний слой основания отрывается вместе с покрытием, прочность клея не решает проблему.

Бетон

Техническая инструкция КДРК указывает влажность бетона не выше 4%. Поверхность обрабатывают металлической щёткой для улучшения адгезии и удаляют образовавшуюся пыль. На большом объекте ручную щётку заменяют подходящей механизированной подготовкой, но цель остаётся той же: открыть прочный чистый слой без полировки и загрязнений.

Асфальт

Асфальт оценивают на прочность, миграцию битума, загрязнение маслами и деформации в жару. Новый материал должен стабилизироваться согласно проекту и требованиям выбранной системы. Грунт и клей подтверждают пробой на фактическом асфальте.

Уплотнённое минеральное основание

Такое решение допустимо только при проектном обосновании нагрузки, дренажа и конструкции слоёв. Свободная крошка или щебень не дают той же клеевой границы, что бетон. Нельзя переносить на них расход праймера и технологию жёсткого основания.

Шаг 2. Проверить температуру, влажность и точку росы

КДРК отверждается атмосферной влагой, поэтому влажность влияет на жизнеспособность смеси и скорость реакции. В инструкции указаны рекомендуемая температура воздуха 20 ± 2 °C и относительная влажность не более 70%.

Температура основания во время нанесения и до полного отверждения должна быть минимум на 3 °C выше точки росы. Это требование защищает от невидимого конденсата. Сухая на вид поверхность может увлажниться при изменении температуры.

Перед началом и в течение смены записывают:

  • температуру воздуха;
  • относительную влажность;
  • температуру основания;
  • рассчитанную точку росы;
  • прогноз осадков и время безопасной защиты;
  • температуру крошки, клея и грунта.

Работы не начинают «на границе дождя». Если покрытие нельзя защитить до набора требуемой прочности, участок переносят. Плёнка, лежащая непосредственно на свежем слое, может повредить поверхность, поэтому укрытие проектируют без контакта.

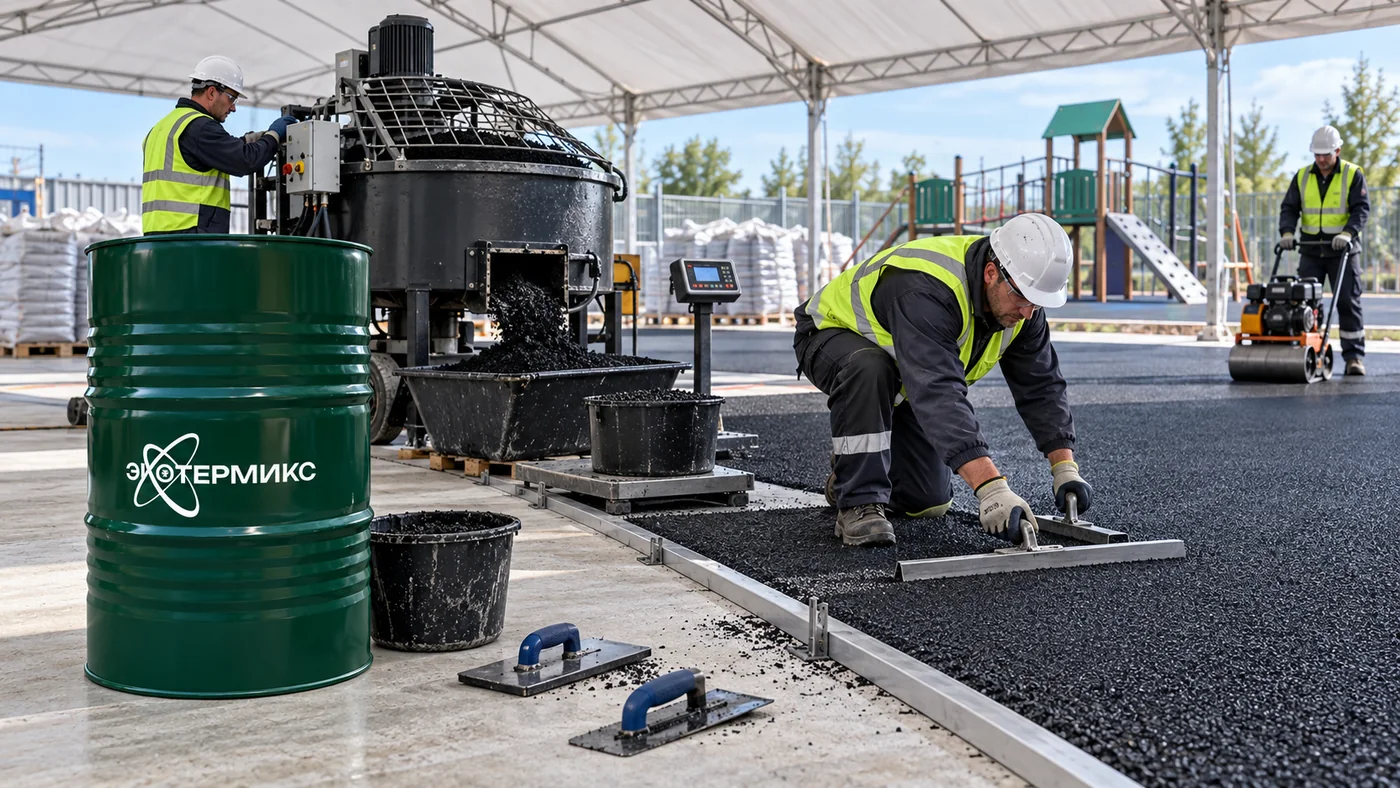

Укладка бесшовного покрытия из резиновой крошки на подготовленное основание

Рисунок 1. Материалы взвешивают, смешивают и укладывают на подготовленное сухое основание в пределах рабочего времени.

Шаг 3. Подготовить материалы и рабочую зону

Крошку хранят под навесом на сухих поддонах. Перед замесом проверяют фракцию и отсутствие воды, пыли, текстиля и металлических включений. Влажную крошку нельзя «просушить» дополнительным клеем.

Тару КДРК выдерживают при допустимой температуре. Перед открытием сверяют название, модификацию, номер партии, дату и состояние упаковки. Нельзя разбавлять связующее растворителем или смешивать остатки разных продуктов без письменного подтверждения производителя.

Рабочую зону делят на сухую подготовку, взвешивание, смешение, укладку и очистку. Для каждого компонента используют промаркированную тару и весы с подходящим диапазоном. Маршрут смеси должен быть коротким: время в тележке и ожидание у площадки входит в жизнеспособность.

Шаг 4. Загрунтовать основание по техкарте

Грунт применяют только тогда, когда он предусмотрен системой для конкретного основания. Он не должен образовывать толстую стекловидную плёнку или оставаться липким дольше установленного окна.

Последовательность:

  1. 1. закончить механическую подготовку;
  2. 2. тщательно обеспылить;
  3. 3. проверить сухость и точку росы;
  4. 4. нанести утверждённый праймер равномерно;
  5. 5. не оставлять луж и непрокрытых участков;
  6. 6. выдержать интервал из инструкции;
  7. 7. защитить поверхность от пыли до укладки.

В калькуляционной статье «Расход резиновой крошки и клея на 1 м²» грунт считается отдельно от основного слоя. Ориентир 0,2–0,3 кг/м² из материалов Ecotermix нельзя переносить на любой праймер и любое основание без проверки.

Шаг 5. Отмерить крошку, клей и пигмент

Для КДРК техническая инструкция даёт рецептуру на 1 м² толщиной 10 мм:

  • крошка фракции 1–4 мм — 7 кг;
  • связующее — 1,4–1,6 кг;
  • пигмент при необходимости — 0,3–1,0 кг, количество определяют опытным путём.

Компоненты дозируют по массе. Одинаковые вёдра крошки могут весить по-разному из-за фракции, уплотнения и влажности.

Размер замеса выбирают так, чтобы бригада успевала перемешать, доставить, распределить и соединить кромку до потери подвижности. Большой миксер не является преимуществом, если смесь ждёт укладчика.

Для 35 кг крошки по базе КДРК требуется 7–8 кг связующего. Это пятикратное масштабирование рецептуры 7 кг + 1,4–1,6 кг. Любое рабочее значение внутри диапазона утверждают пробным участком.

Шаг 6. Правильно смешать

Порядок особенно важен при добавлении пигмента. Если используется отдельный порошковый пигмент, его сначала равномерно распределяют в сухой крошке, а затем вводят связующее. Иначе концентрированные комки красителя ухудшают однородность.

Практический цикл:

  1. 1. загрузить взвешенную сухую крошку;
  2. 2. добавить взвешенный пигмент, если он предусмотрен;
  3. 3. перемешать до равного цвета;
  4. 4. ввести точную массу КДРК;
  5. 5. смешать до равномерного блеска всех гранул;
  6. 6. выгрузить смесь полностью;
  7. 7. сразу запустить таймер укладки;
  8. 8. очистить миксер по утверждённому регламенту.

Недостаточное смешение оставляет сухие гранулы. Чрезмерно долгое смешение съедает рабочее время и ускоряет реакцию из-за нагрева. Универсальных минут нет: время зависит от типа и загрузки миксера, его фиксируют после подтверждения однородности.

Семь контрольных этапов технологии укладки покрытия из резиновой крошки

Рисунок 2. Технологический маршрут: основание, климат, грунт, дозирование, смешение, укладка и защита.

Шаг 7. Разнести смесь и сформировать слой

На площадке заранее устанавливают направляющие или контрольные реперы проектной толщины. Смесь выгружают небольшими порциями перед фронтом работ, распределяют без пустот и уплотняют одинаковым инструментом.

Правила организации:

  • двигаться от дальней зоны к выходу;
  • сохранять постоянную ширину фронта;
  • соединять новый замес со свежей кромкой предыдущего;
  • не разбрасывать смесь по большой площади заранее;
  • контролировать толщину рейкой в нескольких точках;
  • не ходить по готовому участку;
  • не возвращать подсохший материал в миксер;
  • не добавлять клей или растворитель в начавшую реагировать смесь.

Разделительный состав для инструмента применяют минимально и только совместимый. Его избыток может попасть в покрытие и ослабить поверхность.

Как выполнить стык между замесами

Холодный шов появляется, когда кромка первого замеса уже потеряла способность соединяться со следующим. Чтобы уменьшить риск:

  • рассчитывают производительность бригады до старта;
  • готовят следующий замес до окончания укладки предыдущего;
  • делают фронт прямым и доступным;
  • не растирают старую кромку водой или растворителем;
  • при вынужденной остановке оформляют технологический шов по карте системы.

Стык лучше планировать по границе рисунка, элемента или прямой линии, чем получить случайный рваный край в центре поля.

Защита и ввод в эксплуатацию

Свежий слой защищают от дождя, росы, пыли, листьев, животных и движения людей. Срок защиты и момент открытия берут из технической инструкции конкретного клея с учётом температуры и влажности.

Поверхность может казаться сухой сверху, пока нижняя часть ещё не набрала прочность. Нельзя проверять готовность прыжком или нагрузкой в углу. На контрольном образце оценивают отверждение и прочность по согласованному методу.

Дефект 1. Пузыри и вспененные участки

Наиболее вероятные причины:

  • влажное основание или крошка;
  • конденсат при температуре основания близкой к точке росы;
  • дождь или роса на свежем слое;
  • локальные лужи праймера;
  • слишком быстрый поверхностный отбор влаги при неблагоприятных условиях.

Что проверить: журнал климата, влажность бетона, температуру основания, хранение крошки и момент выпадения осадков. Прокалывание пузырей не устраняет причину и не восстанавливает связь с основанием.

Дефект 2. Выкрашивание

Гранулы выпадают, когда между ними недостаточно рабочих клеевых мостиков. Причины:

  • заниженная масса связующего;
  • мелкая или запылённая крошка при прежней рецептуре;
  • неоднородное смешение;
  • нарушение жизнеспособности;
  • преждевременная нагрузка;
  • неподходящая модификация клея.

Проверяют реальные массы замесов, состояние крошки, время от смешения до укладки и характер разрушения. Нельзя просто залить поверхность клеем сверху: это меняет скольжение, жёсткость и внешний вид, но не обязательно укрепляет толщу.

Дефект 3. Отслоение от основания

Если покрытие снимается пластом, исследуют обе поверхности. Чистый пыльный бетон указывает на слабый или неочищенный слой; грунт, оставшийся на покрытии вместе с цементным молочком, — на недостаточную прочность основания; чистая граница по праймеру — на несовместимость или выход за межслойное окно.

Проверяют:

  • прочность верхнего слоя основания;
  • механическую подготовку и обеспыливание;
  • влажность и точку росы;
  • тип и расход грунта;
  • время между грунтованием и укладкой;
  • попадание загрязнений после подготовки.

Дефект 4. Видимые швы и разный цвет

Причины — разные дозы пигмента, неодинаковая крошка, большой разрыв между замесами, различное уплотнение и температура. Цвет каждого замеса стабилизируют весовым дозированием и единым временем смешения.

Пигмент нельзя отмерять «совком». Для большого объекта заранее готовят паспортные комплекты на замес или используют точные весы. Пробный цвет оценивают после полного отверждения.

Дефект 5. Волны, ямы и разная толщина

Покрытие не исправляет основание автоматически. Волны появляются из-за отсутствия направляющих, разной силы уплотнения, слишком жидкой или потерявшей подвижность смеси и неравномерного фронта.

Контрольная рейка и реперы работают лучше, чем визуальная оценка. Исправления делают до начала схватывания и не растирают поверхность дополнительным клеем.

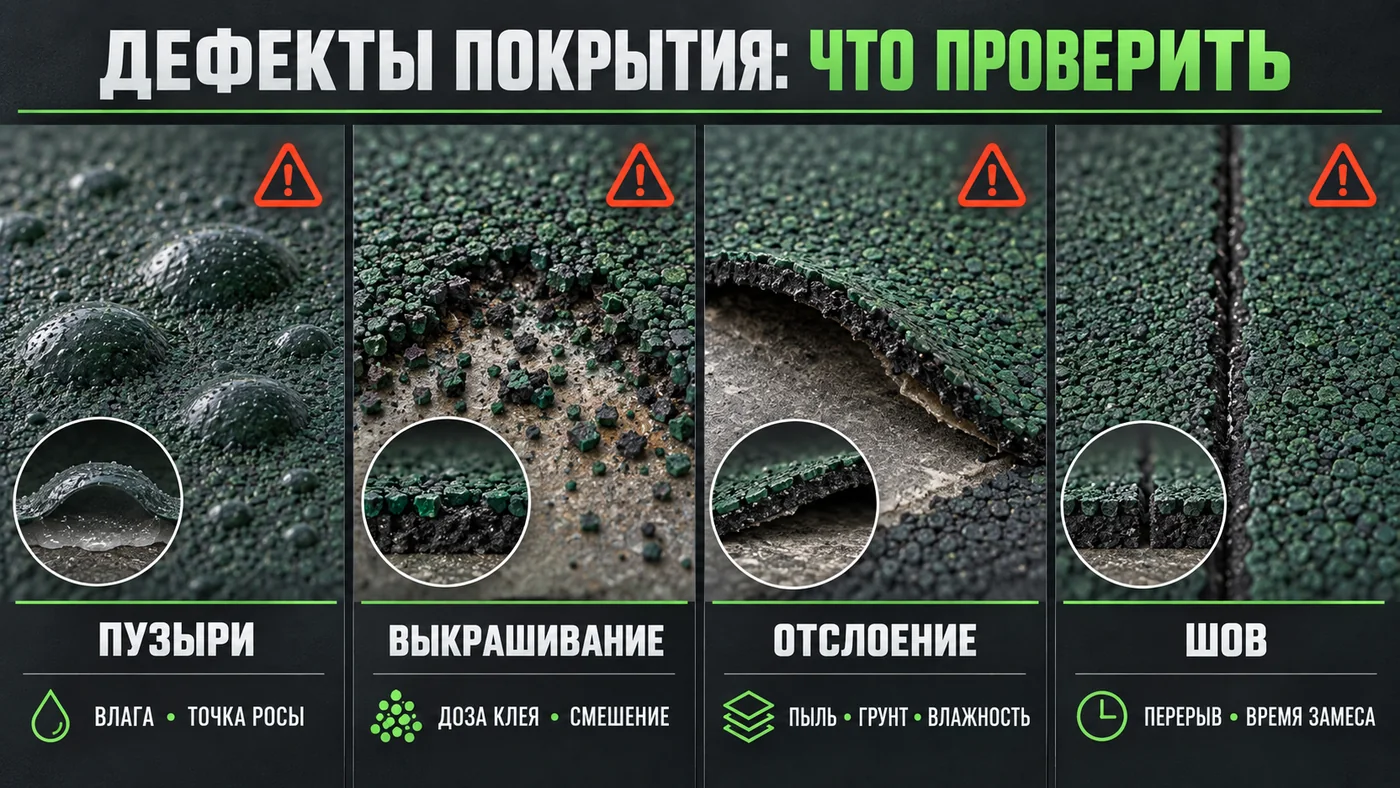

Основные дефекты покрытия из резиновой крошки и причины для проверки

Рисунок 3. Дефекты покрытия и первые параметры, которые нужно проверить до ремонта.

Таблица диагностики

ДефектВероятные причиныПервые проверки
Пузыривода, конденсат, мокрая крошкавлажность бетона, точка росы, осадки
Выкрашиваниемало клея, пыль, плохое смешениемассы замеса, фракция, время и однородность
Отслоениеслабое или загрязнённое основание, ошибка грунтахарактер отрыва, подготовка, межслойное окно
Видимый шовзадержка между замесами, подсохшая кромкажурнал времени, ширина фронта, производительность
Разный цветнеточное дозирование пигмента, разные партиивесы, номер партии, порядок смешения
Волны и ямынет реперов, неровное основание, разное уплотнениерейка, толщина, карта основания
Липкая поверхностьизбыток связующего, неподходящие условия, ранняя оценкарецептура, климат, срок отверждения

Контрольный участок

До основной укладки выполняют участок 1–2 м² теми же материалами, миксером и бригадой. На нём проверяют расход, цвет, удобоукладываемость, толщину, кромку, сцепление и время отверждения.

Контрольный участок не является декоративным образцом. Его параметры записывают:

  • партии крошки, клея, пигмента и грунта;
  • массы компонентов;
  • температуру и влажность;
  • точку росы и температуру основания;
  • время смешения и укладки;
  • толщину в нескольких точках;
  • результат после полного отверждения.

Только после принятия образца переносят режим на площадку.

Журнал работ

Для каждого замеса записывают номер, массу крошки, клея и пигмента, время начала смешения, выгрузки и окончания укладки. Для участка фиксируют праймер, температуру, влажность, точку росы и исполнителя.

Журнал превращает дефект из спора в диагностируемое событие. Если выкрашивание совпало с последними замесами смены, можно проверить изменение влажности, задержку или неточную дозировку.

Чек-лист перед началом смены

  • [ ] основание прочное и принято актом;
  • [ ] ремонтные участки набрали требуемую прочность;
  • [ ] поверхность механически подготовлена и обеспылена;
  • [ ] влажность бетона соответствует инструкции;
  • [ ] основание минимум на 3 °C выше точки росы;
  • [ ] осадки исключены на период работ и защиты;
  • [ ] крошка сухая, чистая и нужной фракции;
  • [ ] клей идентифицирован по партии и модификации;
  • [ ] весы проверены;
  • [ ] рецепт на один замес записан;
  • [ ] грунт и межслойное окно подтверждены;
  • [ ] направляющие задают толщину;
  • [ ] следующий замес синхронизирован с фронтом;
  • [ ] есть бесконтактное укрытие и ограждение;
  • [ ] контрольный участок принят.

Выбор клея Ecotermix

Стандартный КДРК предназначен для холодного формования покрытий из резиновой крошки. В линейке есть модификации для цветных покрытий, горячего формования и специальных производственных задач. Полный выбор представлен в разделе полиуретановых клеёв для резиновой крошки.

Для подбора передайте площадь, конструкцию слоёв, тип и фракцию крошки, основание, сезонные условия, способ смешения, размер замеса и требования к цвету. Совместимость и режим подтверждают пробой, а не только названием продукта.

Итог

Правильная укладка начинается не с миксера, а с основания и точки росы. Затем каждый замес дозируют по массе, смешивают до однородности и укладывают непрерывным фронтом в пределах жизнеспособности. Свежий слой защищают до полного отверждения.

Если появился дефект, не меняйте сразу пропорцию. Сопоставьте карту дефекта с журналом климата, массами замесов, подготовкой основания и временем укладки. Такой подход быстрее находит причину и снижает риск повторного ремонта.

Частые вопросы

На какое основание можно укладывать резиновую крошку?

На прочное, ровное, сухое и подготовленное основание, предусмотренное проектом и системой: обычно бетон или асфальт. Уплотнённое минеральное основание требует отдельной проектной конструкции и дренажа.

Какая влажность бетона допустима для КДРК?

Техническая инструкция указывает не более 4%. Одновременно температура основания должна быть минимум на 3 °C выше точки росы.

Какое соотношение крошки и клея использовать?

Для КДРК на 7 кг крошки фракции 1–4 мм указано 1,4–1,6 кг связующего на базовый слой 10 мм. Рабочее значение подтверждают пробным участком.

Нужно ли грунтовать основание?

Если грунтование предусмотрено технической картой выбранной системы. Праймер должен быть совместим с основанием и КДРК, а укладка выполняется в его межслойное окно.

Почему появляются пузыри?

Частая причина — вода в основании или крошке либо конденсат при температуре основания рядом с точкой росы. Проверяют климатический журнал, влажность и прогноз осадков.

Почему покрытие выкрашивается?

Возможны недостаток связующего, пыль, мелкая фракция, плохое смешение, выход за жизнеспособность или ранняя нагрузка. Причину определяют по массам замеса и характеру разрушения.

Можно ли добавить клей в начавшую твердеть смесь?

Нет. Это не возвращает исходное рабочее время и нарушает однородность. Такой замес изолируют по регламенту, а не разбавляют.

Как избежать швов между замесами?

Синхронизировать миксер и укладчиков, сохранять небольшой прямой фронт и соединять новый замес со свежей кромкой предыдущего. Вынужденную остановку оформляют плановым швом.

Когда можно открывать площадку?

После выдержки, указанной в технической инструкции конкретного клея для фактических условий. Сухая поверхность сверху не доказывает полное отверждение слоя.

Зачем нужен журнал работ?

Он связывает каждый участок с партией материалов, рецептурой, климатом и временем. Без журнала причины дефекта приходится угадывать.

Онлайн заявка

Контакты

Онлайн-заявка

Узнать о наличии готовой продукции на складах и получить коммерческое предложение:

form-image

Мы используем cookie-файлы для корректной работы сайта и аналитики. Продолжая использование сайта, вы соглашаетесь с обработкой cookies.
